净化空调恒温恒湿效果验收主要是对洁净室内温度、相对湿度、气流组织及洁净度的实际控制效果的检测。验收工作通常在温湿度等参数达到要求、净化空调机组稳定运行后进行。
(一)洁净室温湿度分布的验收
当净化空调系统运行基本稳定以后,在工作区域内(一般空调房间应选择人经常活动的范或工作面为工作区,恒温恒湿房间离外墙0.5m离地面0.5~2m范围内为工作区)不同标高平面上确定数个测试点,在一定的时间内,温湿度传感器检测到的数据应均处于允许波动值范围内,且各点温湿度的均匀度也在范围之内,就说明恒温恒湿空调系统工作能满足设计要求。

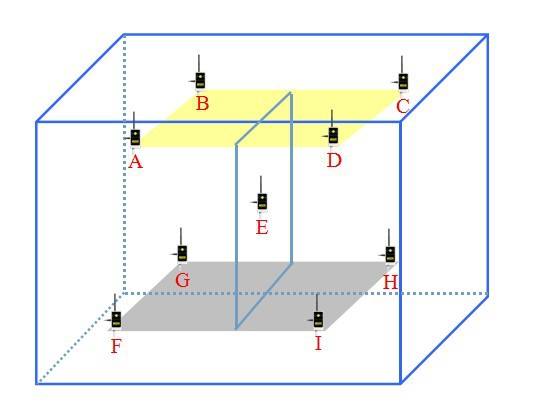

洁净室温湿度多点测量
当不需要或无条件全面测定时,可以在回风口处测定,一般认为回风口处的空气状态基本上能代表工作区的空气状态。

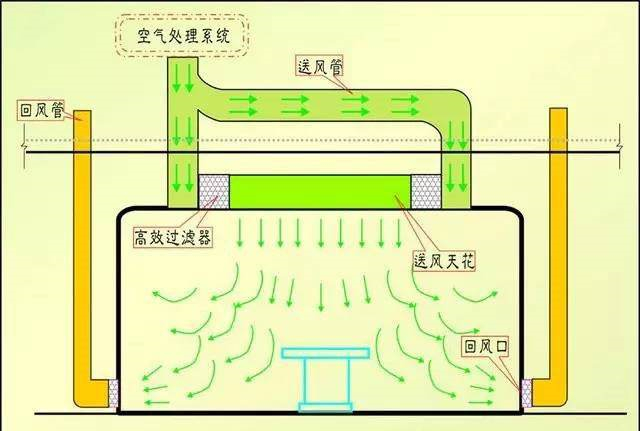

(二)气流组织的验收
气流组织验收的主要任务是检测工作区内的气流流速是否满足设计要求,有时也对整个空间的射流运动进行测定,但这种测定也是为实现工作区良好的气流分布服务的。
工作区内气流速度的测定对舒适性空调来说,主要在于检查是否不超过规范或设计要求即可。如果某些局部区域内流速过大,则应对风口的出流方向进行适当调整。对装有高精度恒温恒湿空调实验室和净化空调的洁净室,则要求在工作区内划分若干横向或竖向测量断面,形成交叉网格,如工作区温湿度测定的测点布置一致。在每一交点处用风速仪和流向显示装置确定该点的风速和流向。

气流组织分布图
空间的气流流型测定方法同上。测定的目的在于了解空间内射流的衰减过程、贴附情况,作用距离及室内涡流区的情况,从而检验设计的合理性。空间气流流型测定工作量很大,在无特殊要求时只要工作区满足设计要求即可。
气流分布的风速测量一般用热线或热球风速仪,并可用气泡显示法,冷态发烟法或简单地使用合成纤维丝逐点确定气流方向。
(三)室内静压的验收与调整
根据设计要求,某些房间要求保持内部静压高于或低于周围大气压力,同时一些相邻房间之间有时也要求保持不同的静压值。因此,需对室内静压进行测定与调整。
室内静压可用补偿式微压差计来测定。或在需测静压的房间,将合成纤维的丝或薄纸条(或燃着的香等)置于稍微开启的门缝处,如果纤维丝或纸条等飘向室外,则说明房间静压大于室外,呈正压状态,反之为负。
室内静压值的调整方法是靠调节回风量实现的。在使用无回风的风机盘管加集中送风的系统(或诱导器系统)时,则室内正压完全由新风系统的送风量所决定。
(四)工作区洁净度验收

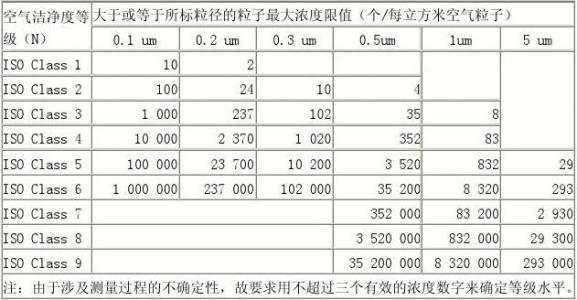

对洁净房间工作区的洁净度测定,可依照我国现行的“空气洁净技术措施”中有关规定进行。由于洁净空间内微粒的数量较小,具有分布的随机性,因此,国内外有关标准的有关规定不完全一致,建议在需要时参考我国的上述“空气洁净技术措施”及美国联邦标准FS-209E。

洁净等级
